目前,燃氣熱力公司實施的二號大街S43-G209次高壓燃氣管線完成焊接7.9公里,工程建設穩步推進。

該項目位于呼和浩特市和林格爾新區沙爾沁鎮,起點從S43快速路原有管線接頭,與已有閥門井相接之后由西向東鋪設,終點為G209路邊,并建立井室。該工程主要鋪設DN300和DN400次高壓燃氣管線,總長度約14.6公里,其中DN300的9.6公里、DN400的5公里。

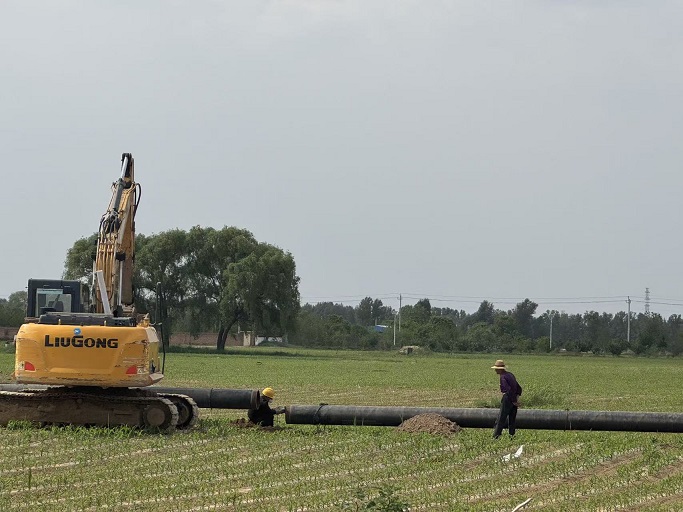

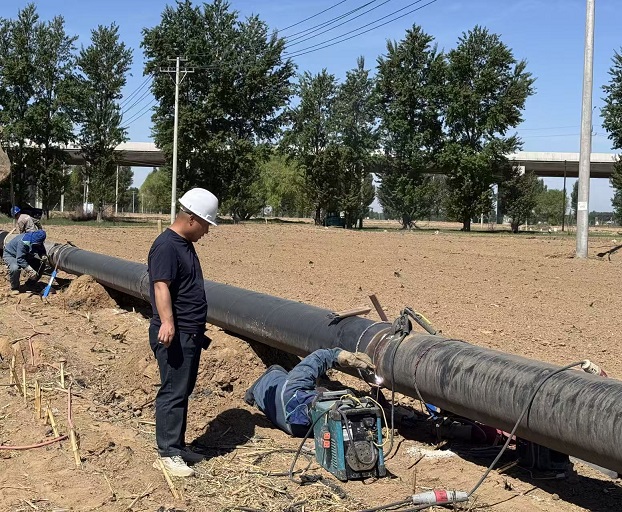

項目于今年5月11日正式開工。項目開工以來,建設單位嚴格落實安全生產、質量管控及現場管理各項要求;施工單位科學調配人力、機械與物資,搶抓施工進度黃金期。截至目前,燃氣管線焊接7.9公里,其中DN400焊接完成5公里,下管回填1.3公里;DN300完成焊接2.9公里。
下一步,燃氣熱力公司將在嚴守安全、質量底線的前提下,繼續進行管線焊接和下管回填等后續工序,緊盯施工節點、細化施工方案,全力以赴推動項目早日完成。
